為進一步發展漳州市薌城區的城市建設,金峰花園北區安置房于2021年3月開建。該安置房位總建筑面積6.1萬平方米,將建4棟安置住宅樓,最高27層。建成之后可提供420戶安置用房,地下室停車位315個,用于安置薌城區甘棠村、金湖村等北倉片區的拆遷群眾。
金峰花園北區安置地項目位于漳州市城薌區勝利西路南側,金峰南路東側,其中南側臨近已建的金峰花園。本工程為兩層地下室結構,將建4棟安置住宅樓,最高27層基坑面積8722㎡,支護周長約為480m,開挖支護深度約為10m,基坑安全等級為一級。
挖深范圍內土層主要為粉質粘土和中砂,局部存在淤泥質粉質粘土。
▲ 土層巖土力學參數表
圍護樁采用鋼筋混凝土灌注樁擋土結合高壓旋噴樁擋水形式;原設計內支撐采用兩道鋼筋混凝土支撐,根據建設單位變更聯系單為加快施工進度,將第二道支撐改為Ф800×16鋼管支撐。
▲第1道混凝土支撐
主對撐和角撐規格為800×900mm,主對撐小八字腿規格為700×800mm,主對撐連系桿規格為600×700mm,角撐連系桿規格為800×700mm;共分為7個剖面。

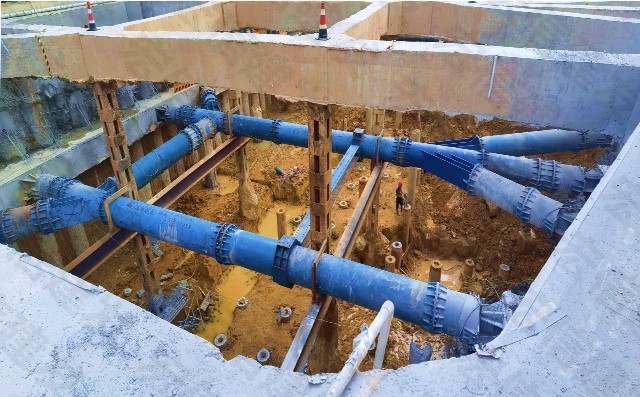

▲第2道大跨度鋼支撐
主對撐和角撐規格為Ф800×16鋼管,支撐連系桿規格為H400×400型鋼;對撐最大跨度64m,角撐最大跨度43m。
▲典型支護剖面
選擇最大跨度支撐處對應剖面3-3進行計算,內力包絡圖如下:
由上圖知:第二道鋼支撐處土反力為207.4kN/m,則最大跨度處鋼支撐所受軸力設計值為3552kN,經驗算φ800×16鋼管支撐的強度和穩定性均滿足安全要求。
鋼支撐布置難點:基坑形狀不規則,導致支撐布置難度增加。
解決方式:(1)為適應基坑形狀,主對撐八字腿處采用各樣的鋼管支撐節點形式,主要有單向八字形30°、單向八字形45°、雙向八字形30°;(2)配合混凝土牛腿調節支撐角度。
▲單向八字形30°
▲單向八字形45°
▲雙向八字形30°
現將第2道鋼管支撐與原設計第2道混凝土支撐進行經濟性對比:

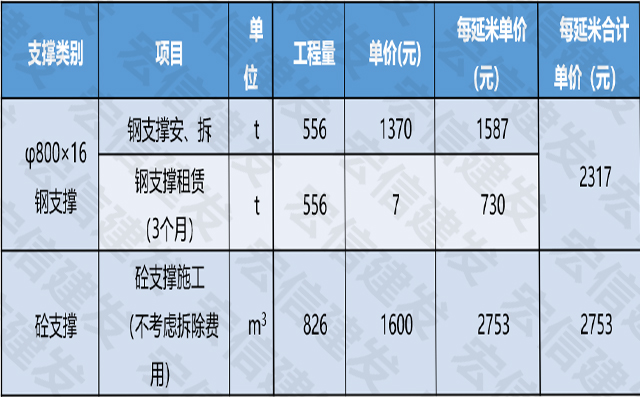

▲內支撐經濟性對比表
由上表可知:φ800*16鋼支撐每延米單價比砼支撐低約16%,若考慮砼支撐拆除費用,造價節省會更高

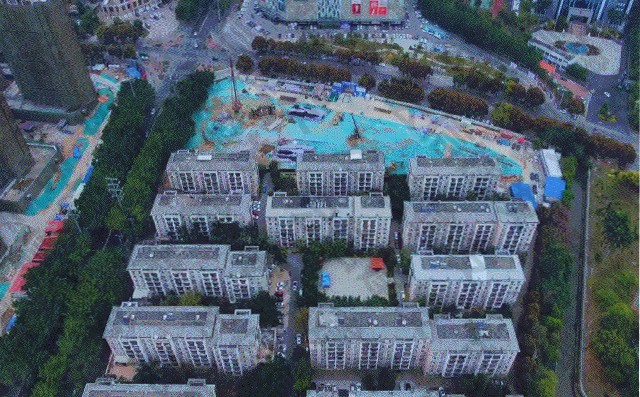

▲項目現場圖
綠色鋼支撐替代傳統混凝土支撐在安全方面可行,并且隨著節點的靈活性鋼支撐逐漸適應大跨度異形基坑。除此之外,相對于傳統混凝土支撐,鋼支撐在環保、造價和工期(無養護期)方面也有特有的優勢。
