    宏信建發助力海南生態修復
    發布時間:2021-08-27

    一、日月灣月島因違反環保規定面臨拆除

    萬寧市的日月灣人工島堪稱圍填?!捌嬗^”。在距離陸地約200米的海面上,有兩塊巨大的人工島。如果從高空往下看,這兩塊人工島,一個是圓型,一個是月牙型。因此,這里也被稱作日月灣。

    日月灣北接石梅灣旅游度假區、興隆旅游度假區;東面為南海;南臨茄新自然保護區、陵水縣香水灣旅游度假區;西靠東線高速公路交通聯系十分便利。

    根據海南省政府公布的《中央生態環境保護督察整改方案》,海南省整治圍填海問題,將拆除月島填海人工島,收回海域使用權,開展生態修復。

    二、宏信建發為海南生態修復搭建海上之路

    ▲ 此項目工程開展之前,上島交通仍依靠渡船

    月島拆除施工便道總長480米,新建鋼便橋連接月島與陸域,本項目鋼便橋方案均通過環境保護評價,且各部分設計方案均為可回收設計,在項目完工后可回收利用。鋼便橋現場施工時水中樁基施工采用釣魚法施工,避免對海洋環境造成破壞。橋頭兩側的路基盡可能的利用現狀地形,不對現場造成二次破壞。本鋼棧橋主要服務于月島項目的拆除工作,待月島項目拆除完畢后,鋼棧橋便進行拆除。

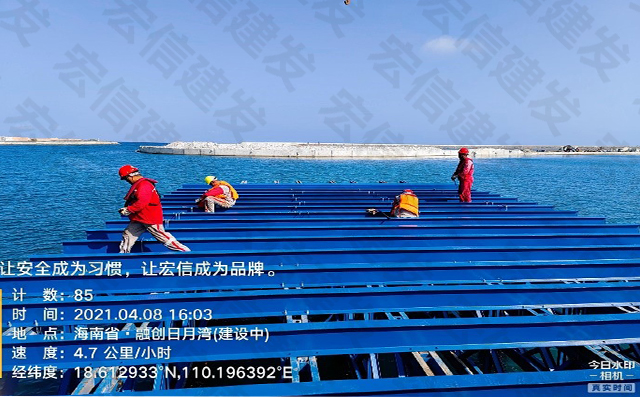

    ▲棧橋施工位置

    本鋼棧橋橋面設計凈寬8m,按雙車道設計,為便于車輛在便橋上進行錯車、調頭,本便橋共加設3個錯車平臺,橋面設計凈寬11m,下部結構采用鋼管樁630&times;10mm鋼管樁,橫梁采用16#槽鋼聯結,樁頂橫梁采用雙拼45c工字鋼,上部結構采用貝雷梁+分配梁結構形式。

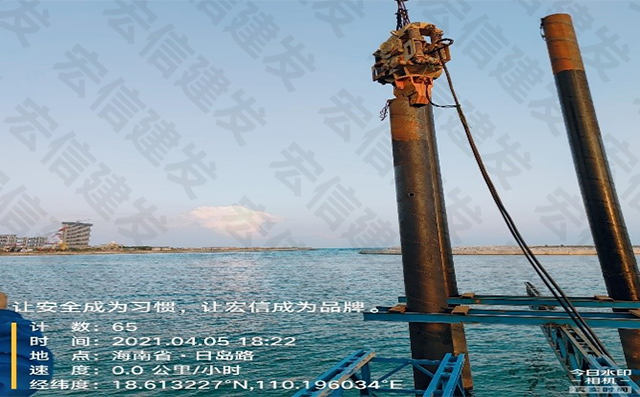

    1.鋼管樁沉樁:

    ● 海水對鋼管樁腐蝕破壞較大,鋼管樁施工前需進行防腐處理。

    ● 鋼管樁采用&phi;630&times;10mm的螺旋鋼管,分節長度根據設計樁長和運輸吊裝能力綜合確定。鋼管樁構件在出廠前應標明重量、重心和吊點的位置,以便吊運和安裝。

    ● 鋼管樁可采用成品鋼管或自制鋼管,鋼管樁的制作、焊接、涂裝、堆存和運輸應符合國家標準的規定。

    2.鋼管樁防腐處理及沉樁施工

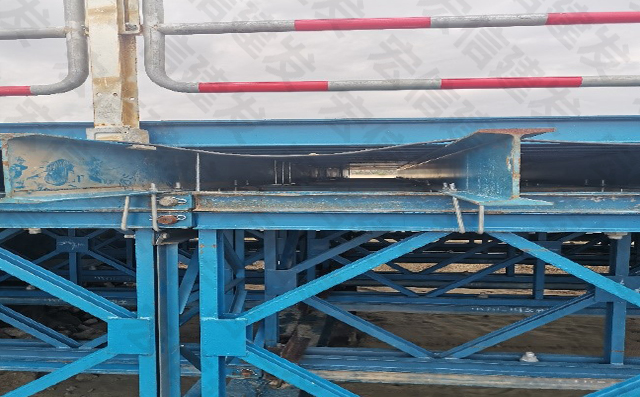

    3.分配梁與貝雷片的節點連接

    特點:設計采用&Phi;14-710U型下卡件將分配梁與貝雷片連成整體,其穩定性得以保證,避免了焊接對貝雷片及分配梁的破壞。

    優勢:標準化高、通用性強、外型美觀;施工簡單,快速,無污染,綠色環保;耐久性強、可重復利用。

    4.分配梁安裝及固定

    三、施工問題和解決辦法

    1.海水腐蝕性較強 對鋼材有腐蝕作用,怎么辦?

    宏信建發嚴格按照國家標準使用工程防腐材料,設計底水位以上的鋼管樁外表面、水位變動區以及浪濺區內的樁頂橫梁、縱梁等;在主要材料表面除油、除銹處理后進行噴砂或拋丸處理,表面質量達到Sa 2.5級;除銹后的構件發至現場前應涂刷濕固化環氧樹脂封閉底漆兩道(厚度&le;50&mu;m),涂刷兩道濕固化環氧樹脂中間漆(300&mu;m),最后涂刷丙烯酸聚氨酯面漆(90&mu;m)。

    2.跨鋼管樁施工碰到扭王塊石無法沉樁,怎么辦?

    棧橋38#墩-39#墩跨度為24.0m,該段為棧橋尾端,已接近月島沉箱位置,河床底下有填島扭王塊石,棧橋原設計方案9.0m一跨鋼管樁施工碰到扭王塊石無法沉樁。

    我們將該段設計由原方案9m一跨擴大至24m一跨鋼棧橋,貝雷排數由8排貝雷增加至12排貝雷,貝雷底部同時采用水平支撐架進行加固處理。

     ▲ 填海扭王塊石

    ▲ 未加強段貝雷施工 vs 加強段貝雷施工

    ▲ 地質剖面圖

    3.②層卵石層地基承載力較大,管樁沉樁效率較低,無法保證管樁承載力,怎么辦?

    我司根據地勘資料復核,第①中砂層及②層卵石層土層覆蓋層較厚,管樁無需進入第③層中風化花崗巖層承載力即可滿足承載力要求,管樁入土深度需嚴格控制。鋼管樁沉樁以貫入度控制,標高校核,鋼管樁施工選擇三個不同方向夾點進行錘擊,終沉控制判定標準為:當貫入度達到<1cm/5min時,視為終沉。

    目前該鋼棧橋已施工完畢并投入使用,在施工效率和施工質量方面獲得總包及業主的一致肯定。該項目密切貼合我司綠色,環保的設計理念,同時也為海南省整治圍填海問題,拆除月島填海人工島、收回海域使用權、開展生態修復奉獻我宏信人的一份力量!
